Dự án đường dây 500kV Lào Cai – Vĩnh Yên đang bước vào giai đoạn cao điểm thi công. Mặc dù thời tiết miền núi phía Bắc chuyển mùa mưa sớm, gây nhiều trở ngại song các đơn vị liên quan vẫn đang bám sát tiến độ, huy động nhân lực, thiết bị thi công "3 ca, 4 kíp", quyết tâm hoàn thành đúng thời hạn.
Ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án Điện 1, kiêm Giám đốc Ban điều hành Dự án đường dây 500kV Lào Cai - Vĩnh Yên - Ảnh: VGP/Vũ Phong
Ông Đỗ Quang Khải, Phó Giám đốc Ban Quản lý dự án Điện 1, kiêm Giám đốc Ban điều hành Dự án đường dây 500kV Lào Cai - Vĩnh Yên cho biết đến nay các nhà thầu đã thi công xong 236 móng cột, 156 vị trí đang triển khai. Dự kiến, đầu tháng 6 sẽ hoàn tất toàn bộ phần bê tông móng chờ trên toàn tuyến – một bước ngoặt quan trọng để chuyển sang giai đoạn dựng cột và kéo dây.
Không chờ hoàn tất toàn bộ móng, Ban Quản lý dự án đã chỉ đạo thi công đồng thời nhiều hạng mục. "Hiện 25 vị trí đã hoàn thành dựng cột, 36 vị trí đang thi công; các nhà thầu cũng đang đẩy nhanh việc vận chuyển cột lên các vị trí móng để sẵn sàng lắp dựng ngay khi điều kiện cho phép", ông Khải cho biết.
Công tác bồi thường, giải phóng mặt bằng – một nút thắt thường gặp với các dự án truyền tải điện đến nay cũng cơ bản được giải quyết. Tại cả 4 tỉnh có đường dây đi qua (Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc), toàn bộ 468 vị trí đã được bàn giao mặt bằng. Riêng tỉnh Yên Bái đã kiểm đếm xong 86/90 vị trí, dự kiến hoàn thành chi trả đền bù vào đầu tháng 6, đảm bảo đủ điều kiện kéo dây.
Dự án được triển khai đúng thời điểm miền Bắc bước vào mùa mưa, giai đoạn luôn tiềm ẩn rủi ro lớn đối với việc thi công công trình hạ tầng. Để ứng phó, Ban Quản lý dự án đã yêu cầu các nhà thầu chủ động lập phương án thi công mùa mưa, trong đó có các giải pháp như bơm hút nước, gia cố tạm thời, dùng xe đặc chủng vận chuyển vật tư vào công trường. An toàn công trình và con người tiếp tục được đặt lên hàng đầu; các vị trí có nguy cơ sạt trượt đều được đánh giá kỹ và có biện pháp thi công an toàn đi kèm.

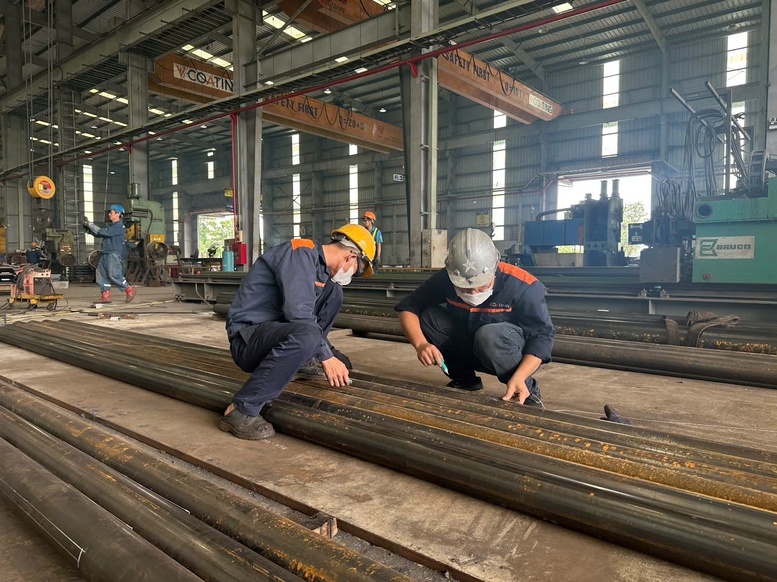

Công nhân thi công cột thép - Ảnh: VGP/Vũ Phong
Cột thép "chạy trước tiến độ"
Bên cạnh thi công móng, việc sản xuất và cung ứng cột thép cho tuyến đường dây dài hàng trăm km này cũng được đẩy nhanh đáng kể. Các nhà máy sản xuất đang chạy hết công suất để hoàn thành các đơn hàng trước mùa mưa cao điểm.
Ông Vũ Văn Nam, Giám đốc Công ty Cổ phần Cơ khí Thương mại Xây lắp điện 4 cho biết Công ty tham gia 4 gói thầu, trong đó có 3 gói thầu đường dây (gói thầu số 2,4,9) và gói thầu số 5 mở rộng trạm 500kV Vĩnh Yên.
Đến tại thời điểm này, các gói thầu như gói thầu số 4,5 đã bàn giao xong. Gói thầu số 2 đã bàn giao 18/23 vị trí cột thép hình; dự kiến ngày 5/6 sẽ hoàn chỉnh gói thầu này. Còn gói thầu số 9 đã bàn giao được 18/22 vị trí; dự kiến ngày 5/6 cũng hoàn thành.
Công ty tham gia tổng số 82 vị trí móng cột thép và phần mở rộng trạm 500kV Vĩnh Yên với tổng số khoảng 8.500 tấn cột thép.
"Chúng tôi sẽ giao chuyến hàng cuối cùng vào 24/6, vượt tiến độ khoảng 20-25 ngày", ông Nam khẳng định.
Cũng theo ông Nam, đây là một trong những dự án mới được EVN đưa vào sử dụng cột thép ống nên phần chuẩn bị vật tư nhập khẩu rất khó khăn. Ngoài ra, tiến độ chủ đầu tư yêu cầu cũng rất khắt khe nên Công ty đã huy động toàn bộ cán bộ nhân viên tăng cường thời gian làm "3 ca 4 kíp" để đáp ứng tiến độ dự án.
Đại diện một nhà thầu khác đang đảm nhận 128 vị trí móng cột với tổng khối lượng 14.500 tấn, ông Nguyễn Hồng Thắng, Phó Tổng Giám đốc Công ty CP Việt Vương cho biết công ty đang đẩy nhanh tiến độ để kịp bàn giao cột thép cho thi công lắp đặt, nhất là khi mùa mưa đã đến gần. Dự kiến, toàn bộ cột sẽ hoàn thiện tại nhà máy trước ngày 20/6.

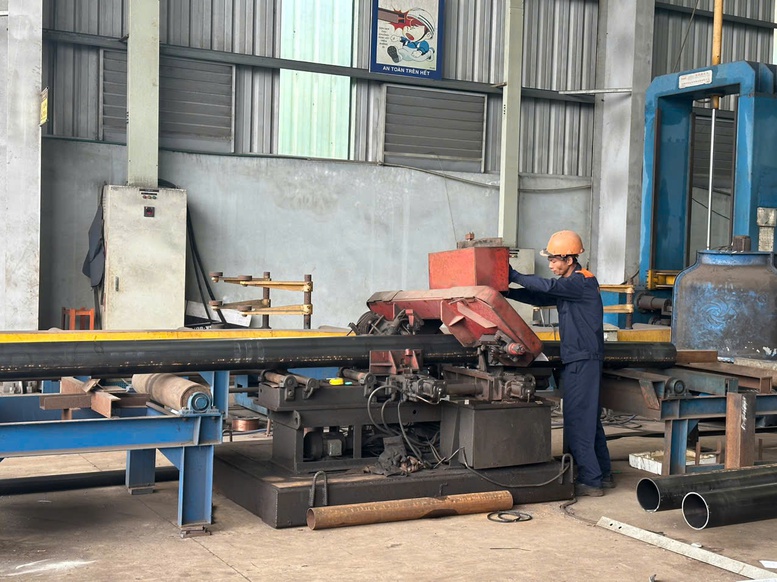

Công nhân thi công cột thép - Ảnh: VGP/Vũ Phong
Theo ông Thắng, Dự án đường dây 500kV Lào Cai - Vĩnh Yên có đặc điểm mới đó là gộp cả sản xuất và xây lắp trong cùng một gói thầu, nhờ vậy, việc phối hợp giữa các đơn vị cung ứng cột và thi công xây lắp trở nên nhịp nhàng hơn, đảm bảo cột được chuyển thẳng tới vị trí móng ngay khi hoàn thành, tránh được tình trạng "móng chờ cột" hay "cột chờ móng".
Ông Thắng khẳng định công ty đang triển khai sản xuất "3 ca, 4 kíp", hoạt động 24/7 để đáp ứng yêu cầu tiến độ.
Dự án đường dây 500kV Lào Cai - Vĩnh Yên là dự án trọng điểm quốc gia đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư, giao EVN làm chủ đầu tư, Ban QLDA Điện 1 là đại diện chủ đầu tư. Đây là công trình đường dây 500kV mạch kép có tổng chiều dài 229,5 km, với tổng cộng 468 vị trí móng cột điện. Dự án đi qua địa phận 4 tỉnh gồm Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc, với điểm đầu là trạm 500kV Lào Cai, điểm cuối là trạm 500kV Vĩnh Yên. Dự án có tổng mức đầu tư hơn 7.410 tỷ đồng.
Theo Chinhphu.vn
28/05/2025-21:37
NGÀY 28-5-2025
28/05/2025-21:28
Y HỌC GIA ĐÌNH - NGƯỜI BẠN ĐỒNG HÀNH Y TẾ CỦA MỖI GIA ĐÌNH
28/05/2025-21:08
Tiếp tục Chương trình Kỳ họp thứ chín, Quốc hội khóa XV, hôm nay (28/5) Quốc hội họp phiên toàn thể tại hội trường thảo luận hai dự án luật quan trọng, bao gồm: Dự án Luật sửa đổi, bổ sung một số điều của Luật Quy hoạch và Dự án Luật sửa đổi, bổ sung một số điều của Luật Sử dụng năng lượng tiết kiệm và hiệu quả; Dự thảo Nghị quyết của Quốc hội sửa đổi, bổ sung một số điều của Nội quy kỳ họp Quốc hội ban hành kèm theo Nghị quyết số 71/2022/QH15 của Quốc hội; Dự thảo Nghị quyết của Quốc hội về giảm thuế giá trị gia tăng.
28/05/2025-21:07
Chiều ngày 28/5, đồng chí Nguyễn Thế Giang, Tỉnh ủy viên, Phó Chủ tịch UBND tỉnh đã dự Lễ công bố Quyết định của UBND tỉnh công nhận xã Thượng Lâm đạt chuẩn nông thôn mới nâng cao.
28/05/2025-21:06
Chiều ngày 28/5, tại tỉnh Tuyên Quang, Trung ương Hội LHPN Việt Nam tổ chức Hội thảo đánh giá kết quả triển khai, xây dựng mô hình điển hình thực hiện phong trào thi đua “Xây dựng người phụ nữ Việt Nam thời đại mới” và công tác thi đua – khen thưởng của các cấp hội.
28/05/2025-21:04
Chiều ngày 28/5, Công an tỉnh chủ trì cuộc họp với các sở, ngành liên quan để đánh giá tiến độ thực hiện các hoạt động Kỷ niệm 80 năm Ngày truyền thống Công an nhân dân và 20 năm Ngày Hội toàn dân bảo vệ an ninh Tổ quốc trên địa bàn tỉnh.
28/05/2025-21:03
Việc sáp nhập tỉnh Tuyên Quang - Hà Giang và các đơn vị hành chính cấp xã không chỉ là chủ trương lớn của Đảng và Nhà nước trong tinh gọn bộ máy, mà còn hướng tới tương lai phát triển bền vững.
28/05/2025-21:02
Sau khi hoàn thành nhiệm vụ xây dựng nông thôn mới vào năm 2021 và hoàn thành xây dựng 5/5 xã đạt chuẩn nông thôn mới nâng cao năm 2023. Cấp ủy, chính quyền thành phố Tuyên Quang đã triển khai nhiều giải pháp đẩy mạnh xây dựng nông thôn mới kiểu mẫu. Trong đó lựa chọn Tràng Đà là xã nông thôn mới kiểu mẫu về môi trường và cảnh quan môi trường sống; Lưỡng Vượng xây dựng nông thôn mới kiểu mẫu về giáo dục và đào tạo và thôn thông minh.
28/05/2025-21:01
Công tác giảm nghèo luôn được tỉnh xác định là nhiệm vụ trọng tâm và triển khai quyết liệt. Các giải pháp được thực hiện đồng bộ, từ khâu lập kế hoạch, phân loại nguyên nhân nghèo, đến tổ chức triển khai sát thực tế. Những nỗ lực ấy đã góp phần nâng cao thu nhập, cải thiện điều kiện sống cho người dân, nhất là các hộ nghèo, cận nghèo.
28/05/2025-21:01
Từng có thời điểm, huyện Lâm Bình có hơn 200 điểm trường lẻ, con số như một bài toán khó với ngành giáo dục và đào tạo vùng cao. Lớp ít học sinh, giáo viên dàn trải, cơ sở vật chất manh mún, ảnh hưởng không nhỏ đến chất lượng dạy và học. Thế nhưng, chỉ sau vài năm kiên trì thực hiện chủ trương dồn ghép, con số đó đã giảm còn 149 điểm trường. Ít đi về số lượng nhưng tăng lên rõ rệt về chất lượng.
28/05/2025-21:00
Để ngăn ngừa, hạn chế đến mức thấp nhất các vụ cháy nổ, một cách làm hiệu quả đã và đang được các địa phương trong tỉnh triển khai, nhân rộng, đó là xây dựng mô hình “Tổ liên gia an toàn về phòng cháy chữa cháy”. Tại thị trấn Vĩnh Lộc, huyện Chiêm Hóa, mô hình này bước đầu đã phát huy hiệu quả.
28/05/2025-20:59
Sáng ngày 28/5, Sở Giáo dục và Đào tạo đã tổ chức Hội nghị Tổng kết đánh giá thực hiện Chuyên đề “Xây dựng trường Mầm non lấy trẻ làm trung tâm” giai đoạn 2021 – 2025.
